继7月28日深圳地铁6号线长圳车辆段实现先行送电后,11月7日,深圳地铁6号线一期供电系统工程再传捷报,顺利通过了全线供电系统验收检查。

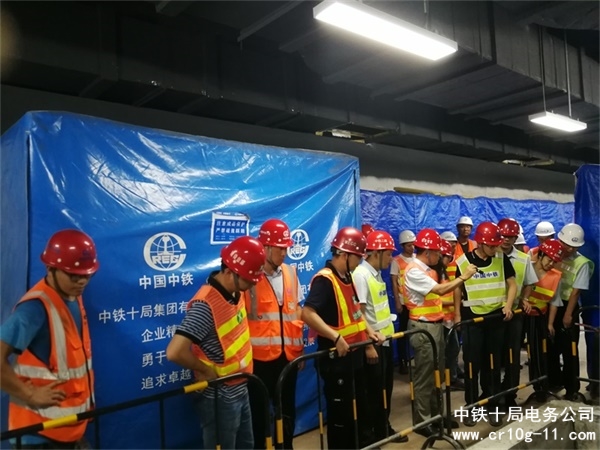

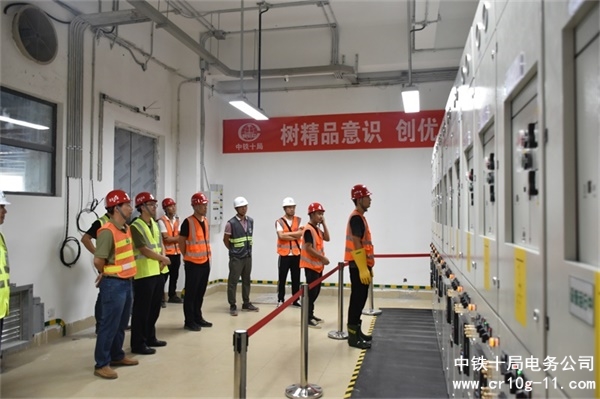

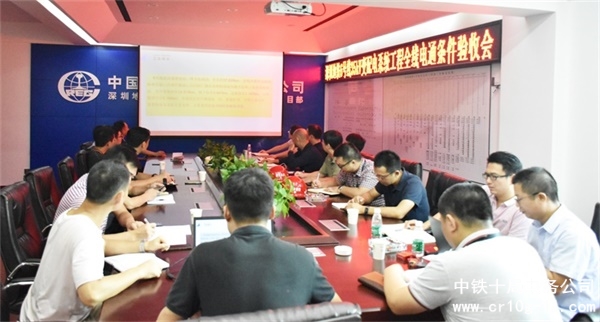

验收检查由铁科院(北京)工程咨询有限公司组织,深铁建设、深铁运营、中铁二院、中国通号及专业施工单位中铁十局等单位共同参加。本次验收检查包括变电所23座,所内设备500余台,环网高低压电缆300余公里。验收组一行严格按照验收规范对6号线供电系统变电所、环网等子分部工程进行了全面检查,对供电设备安装进行了实量实测,对供电系统功能进行综合测试。经过6天的检查测试,验收组高度评价了供电系统安装质量和工艺标准,指出受验变电所、环网工程功能完备、施工质量符合相关要求,一致同意6号线供电系统验收通过。
施工过程中,项目部克服了工期紧、轨行区交叉作业多、露天高温天气影响等重重困难,及时优化施工方案、加大资源投入,保质保量完成了施工任务,顺利实现供电系统全线检查验收通过的目标,为全线“电通”奠定了坚实基础。
